“项目卡住了,林地手续没下来!”
这可能是工程建设领域最常听到的“坏消息”之一。许多项目万事俱备,却因为触碰了林地红线,开工日期变得遥遥无期。
林地征占用审批,为何会成为项目开工前必须跨越、却又如此棘手的“拦路虎”?今天,我们就用几分钟时间,把它彻底讲明白。
简单来说,林地征占用就是因各类工程建设需要,改变林地用途的行为。根据《森林法》规定,不论是修路、建厂、采矿还是进行房地产开发,只要项目需要使用林地,都必须依法办理审核审批手续。
这块“虎”拦在哪里?它横亘在项目合法性的最前沿。没有林业主管部门核发的《使用林地审核同意书》,后续的建设用地手续便无法办理,项目在法律意义上“寸步难行”。在四川、广西等多地的官方办事指南和批复文件中,都明确规定这是办理建设用地审批手续的前置条件。。
我们可以通过下面这张图,直观地看到林地手续在项目全流程中的关键位置及其可能引发的连锁反应。
03征占用林地的三种类型

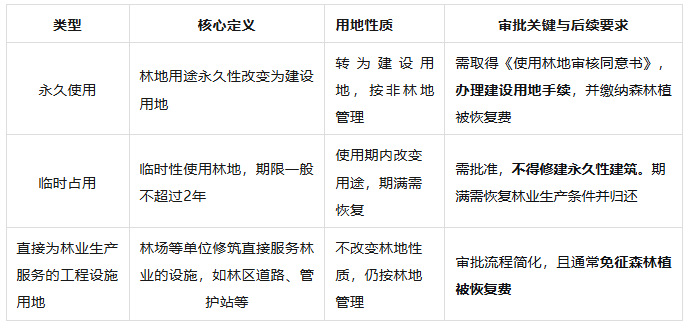

不是所有使用林地的情况都叫“征占用”,法律上主要分为三类,其性质和管理要求区别很大。
为什么使用林地这么严格?核心在于国家“占补平衡”的刚性要求。简单说,就是“占多少,补多少”,确保森林资源总量不减少、质量不降低。
实现这一目标的主要经济手段,就是征收森林植被恢复费。这笔费用由用地单位缴纳,专项用于新的植树造林和森林植被恢复。
费用怎么算?各地标准不一,但通常考虑以下因素:
1、林地类型:占用乔木林地的费用远高于灌木林或宜林地。
2、保护等级:占用国家和省级公益林,费用标准可能翻倍。
3、项目性质与区位:城市规划区内的林地,或城市规划区外的经营性项目(如房地产、旅游开发),收费标准也可能加倍。
因此,项目的区位、性质以及占用的林地类型,会直接影响成本。对于农村公益项目、保障房及林业生产设施等,国家有免征政策
05审批窗口三大常见的“坑”1、权属与地类认定:这是基础,也是雷区。必须使用最新的森林资源管理“一张图”数据进行核对。历史上因“一地多证”、数据冲突导致的权属纠纷,是林地回收和审批中的巨大难题。
2、补偿协议与费用凭证:与林权权利人合法、规范的补偿协议,以及森林植被恢复费的缴费凭证,是报批的必备硬性材料,缺一不可。
3、公示程序:法律规定,项目拟使用林地情况必须在当地进行不少于5个工作日的公示。公示材料和反馈意见处理情况需存档并上报,这个程序性步骤绝不能省略。
注意:批文通过不是终点,拿到《使用林地审核同意书》只是第一步,请注意两点:1、有效期与延期:该批文有效期通常为2年。必须在有效期内办妥建设用地批准文件。若无法完成,需在到期前至少3个月申请延期。从云南怒江州2025年多个项目的延期批复可以看出,这是常见但必须规范操作的程序。2、“未批先占”是严重的违法行为。不仅面临高额罚款、责令恢复原状,项目还可能被长期叫停,相关负责人甚至会被追究刑事责任。
